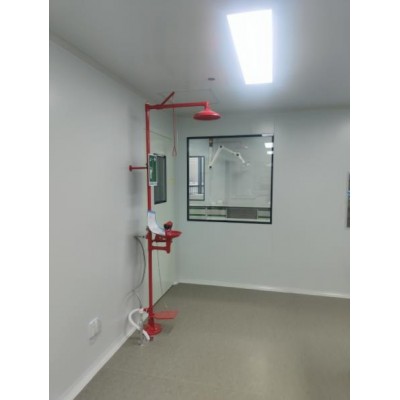

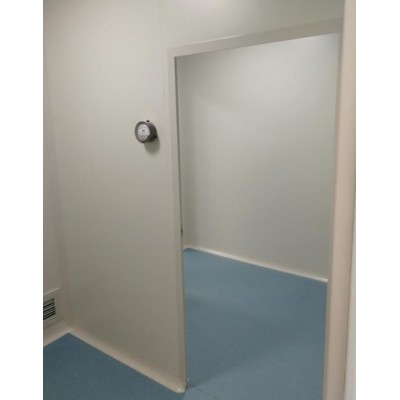

洁净工程之彩钢夹芯板的安装工程。洁净工程管道的吊顶以上部分全部安装完毕后,产尘操作已不太多,此时可进行彩钢夹芯板的安装。彩钢夹芯板属于刚性材料,尺寸大且怕划怕撞,所以,安装的先后顺序很关键。在彻底清扫场地后,根据施工单位的二次设计图,在地面画线,安装50mm*25mm的槽铝,从大空间厂房的一端开始安装(远离进料口的一端)。
先安装墙板,后安装顶板。墙板,顶板先后依次交替安装,直到另一端的进料口为止,全部安装完毕。有些施工提倡先安装顶板,后安装墙板,对于不上人吊顶且室内分隔材料不是彩钢夹芯板,这种安装顺序是合理的。但如果用彩钢夹芯板作装修材料,这种安装顺序行不通。因为墙板上下均需安装50mm*25mm的槽铝,而槽铝和地面应瞄固紧密,若先安装顶板,在安装墙板时易划坏顶板且墙板无法插入上下槽铝中。
看来施工技术也应与时俱进,施工方法的确定,施工技术的采用,不能墨守成规,生搬硬套。应根据材料特性,施工现场的空间尺度等实际条件来制订适宜的施工方法,采用科学的施工技术。否则,会影响洁净室的施工进度及质量,甚至无法施工,例如,对于刚性吊顶材料的施工,有人主张应起拱,已*除视觉上的顶棚下坠感,这纯粹是套用民用装饰工程中柔性材料的吊顶做法。起拱的做法在刚性吊顶(如彩钢夹芯板吊顶)的施工中是及其有害的。因为像彩钢夹芯板这样的刚性吊顶材料,如果起拱,必然会在吊顶板内产生应力,对于由胶黏剂符合制成的彩钢夹芯板的使用寿命及其不利,加之在洁净室内的吊顶上,布置有许多*效过滤器送风口,若吊顶起拱,则必然会增加送风口与顶板的缝隙,给密封工作带来困难,影响洁净室的质量。这种做法,也会给墙板与顶棚板接合处圆弧角的安装带来困难,使安装缝隙增大,影响洁净室的建造质量。
在安装彩钢夹芯板墙板时,靠墙墙板应离土建墙至少20mm,这样一方面可吸收土建施工的尺寸误差,另一方面可安装有关配线管。在安装顶板时,需在顶板上开洞口以便安装高级过滤器送风口及排风口。对于有些顶板洞口可在安装前开好,顶板安装到位后,应封好洞口边缘。对于夹芯材料松散的彩钢夹芯顶板,应在顶板安装后再开洞口。墙板上的窗户洞口,门洞口,回风洞口,传递窗洞口等,对于机制彩钢夹芯板,尽可能利用板的尺寸模数,既美观又省料。
在彩钢夹芯板的安装过程中需和电线配管,消防工种,去离子水管及压缩空气管工种密切配合,适时穿插,进行不同工种的施工。此时如有少量电焊,氩弧焊施工,应采用石棉布等材料做好焊接点附近彩钢板的保护工作,应派专人进行交叉作业的施工协调。当彩钢夹芯板初步安装完毕后,室内消火栓配管及消火栓,去离子水管,压缩空气管,自来水管,照明配线管也同步安装完毕。北京华旭净化装修设计洁净工程,安装彩钢板工程一体化服务。
